Die Bauarbeiten in unserem wunderschönen Ensemble Park Living schreiten weiter voran. Gerne berichten wir Ihnen heute über den aktuellen Stand.

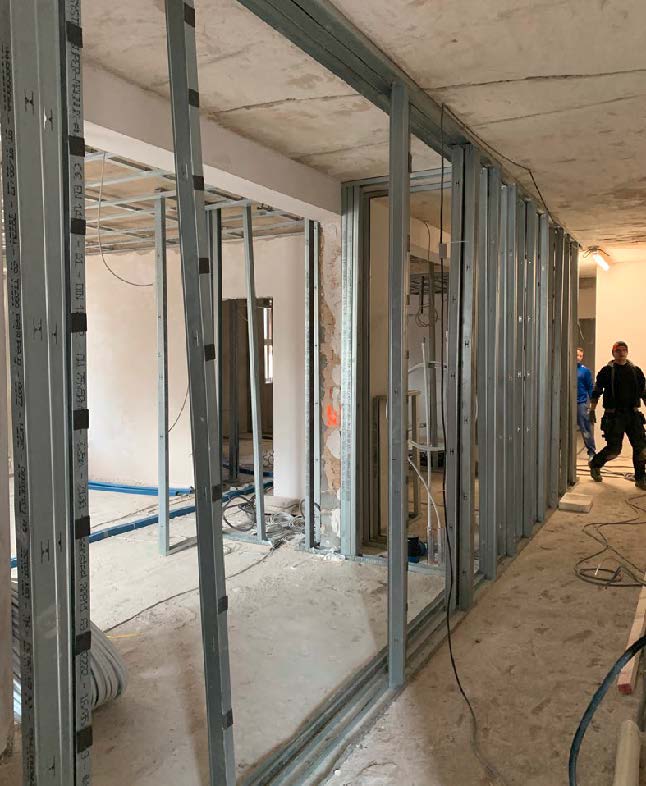

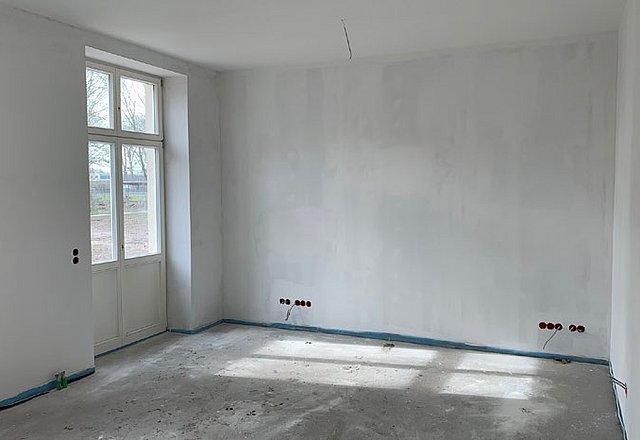

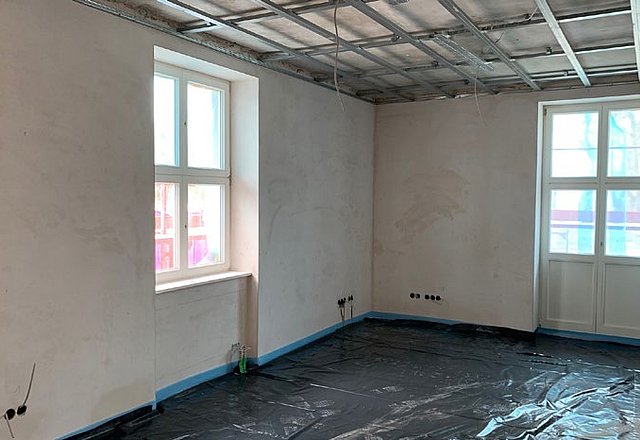

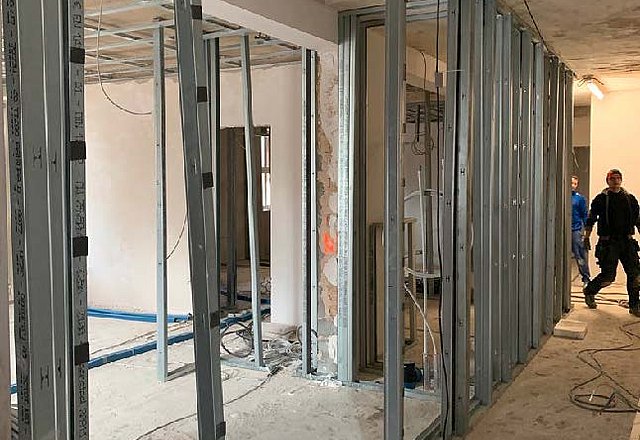

Die Rohbauarbeiten sind in den Gebäuden 10c und b fertig gestellt, im Gebäude a sind die Rohbauarbeiten zu ca. 98 % fertig und die Innenputzarbeiten weitgehend abgeschlossen. Aktuell werden die Trockenbauwände gestellt.

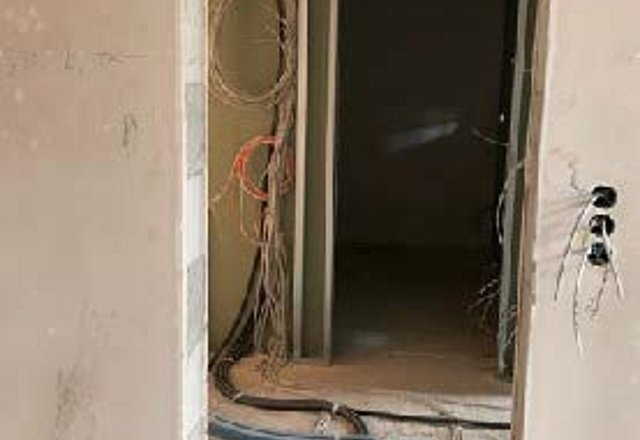

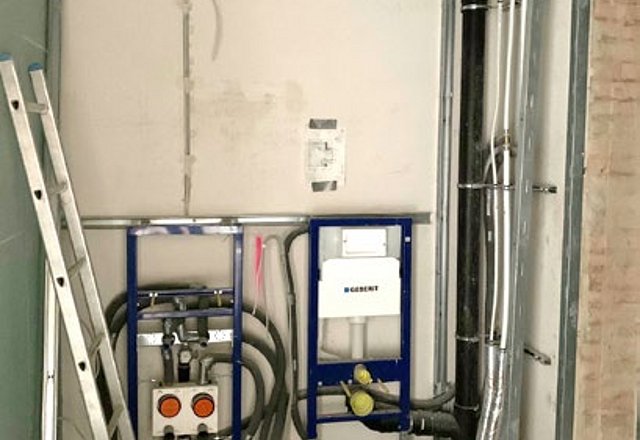

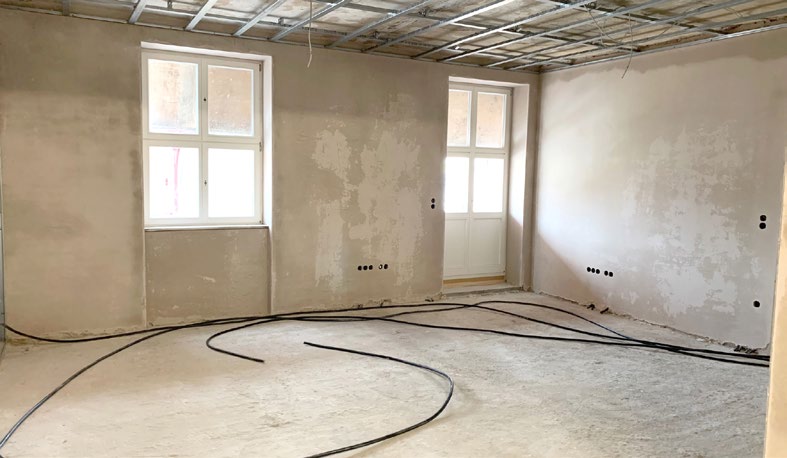

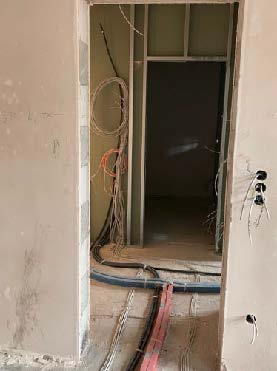

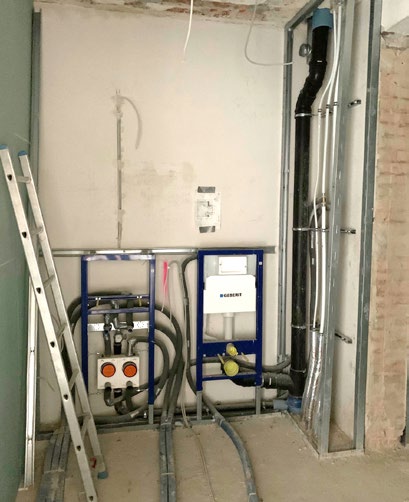

Zur Zeit erfolgen die Zimmererarbeiten, sowie die Erstellung der Rohinstallation Heizung/Sanitär/Elektro im Gebäude 10a. in den Gebäuden b und c sind die Zimmererarbeiten abgeschlossen.

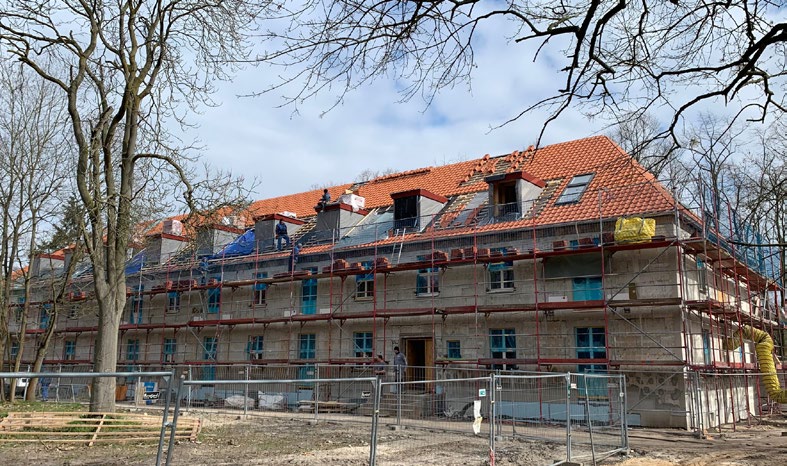

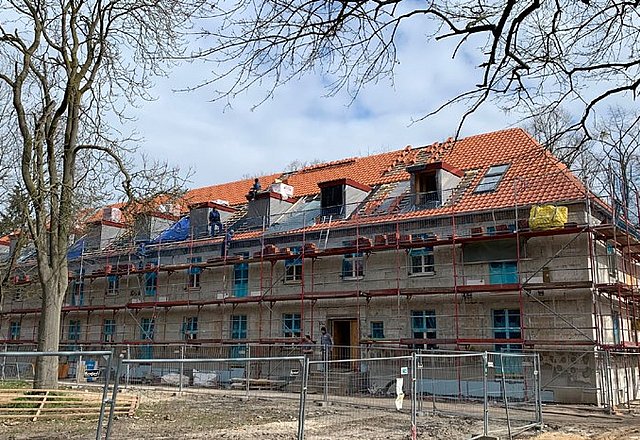

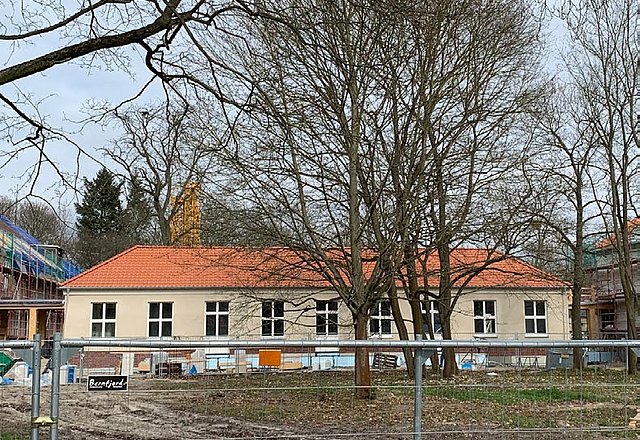

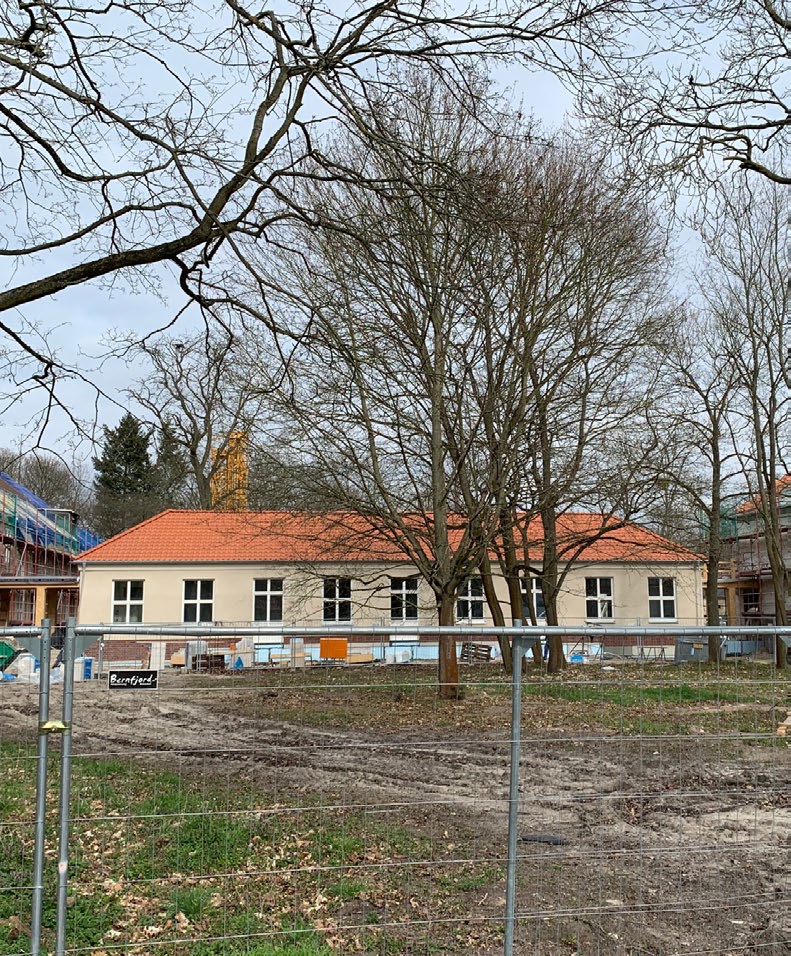

Die Dacheindeckung am Gebäude 10 b ist fertig. Derzeit erfolgt am Gebäude c die Eindeckung des Daches.

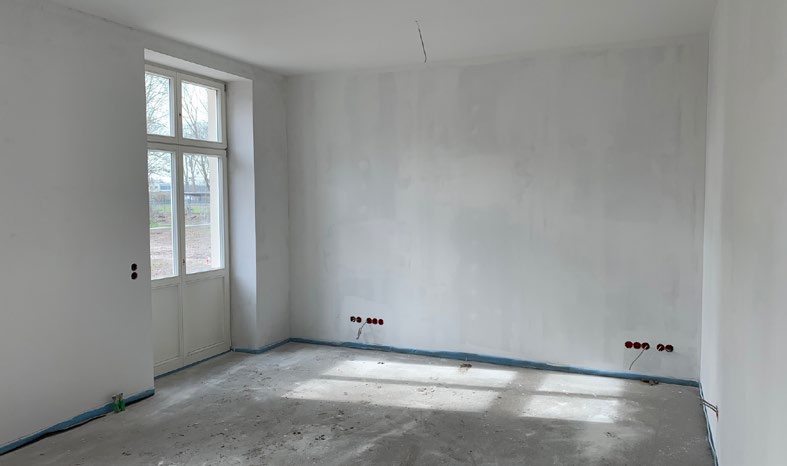

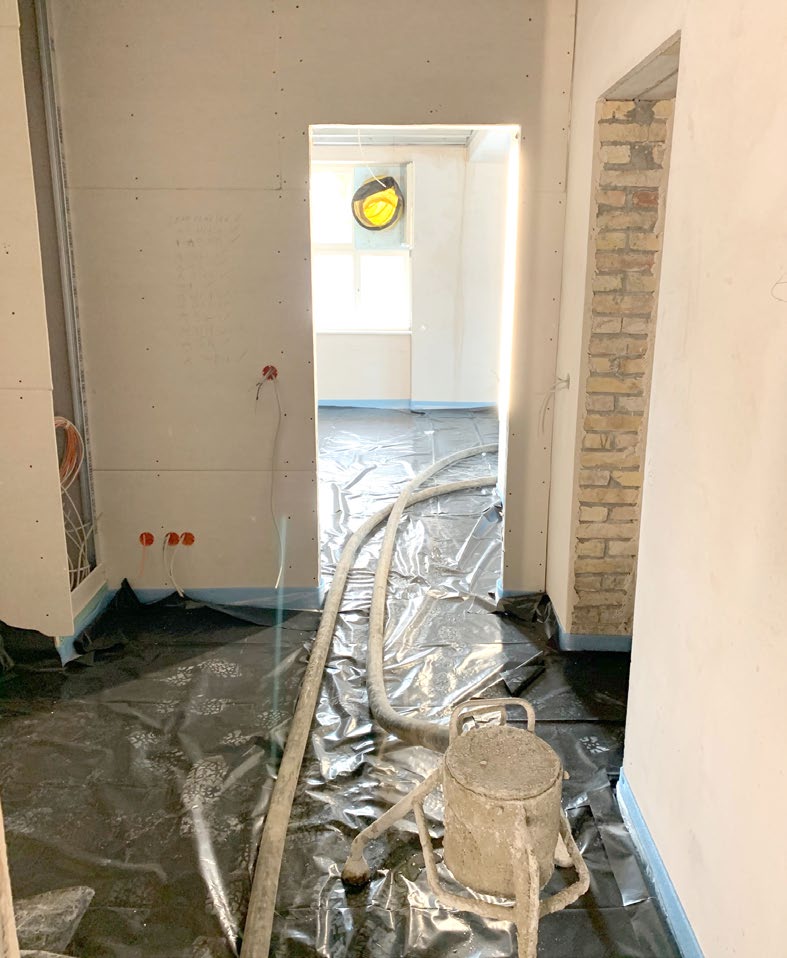

Im Gebäude b sind die Arbeiten an der Rohinstallation Heizung/Sanitär/Elektro, sowie die Herstellung der Innenwände und der Einbau des Estrichs abgeschlossen. Demnächst wird mit den Fliesenarbeiten begonnen.

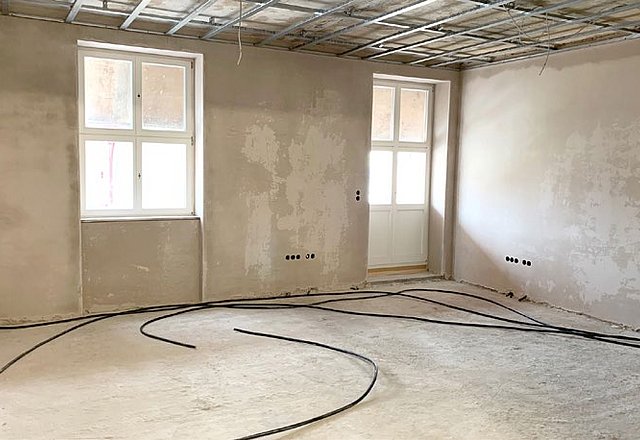

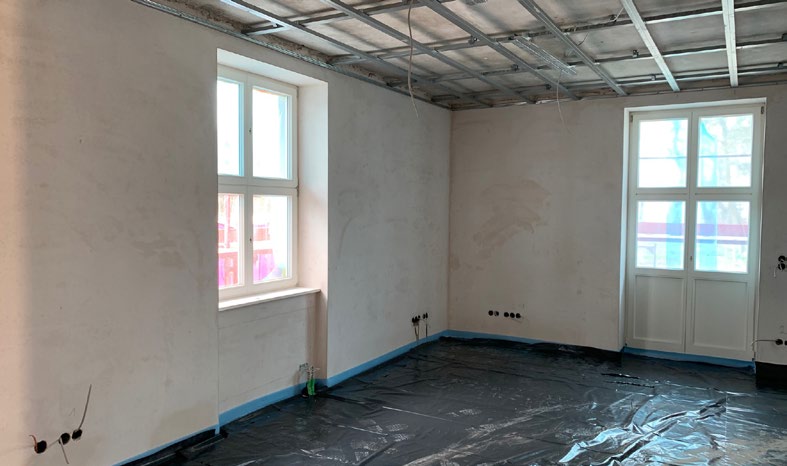

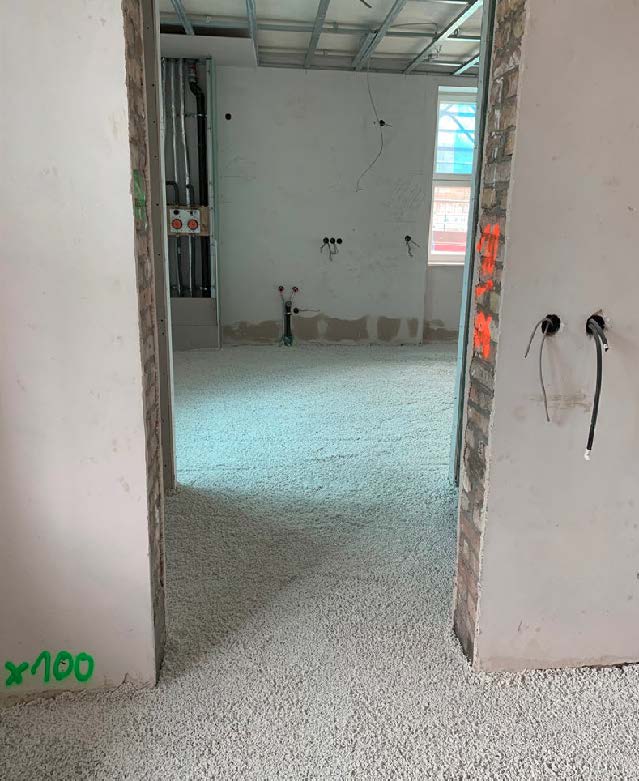

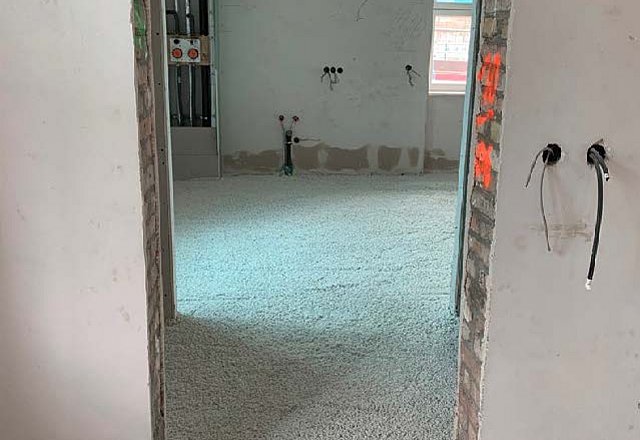

Im Gebäude 10 c sind die Arbeiten an der Rohinstallation im EG und OG abgeschlossen. Derzeit erfolgt die Verlegung des Dämmestrichs, welcher unterhalb der normalen Estrichschicht verlegt wird.
Im Erdgeschoss des Haus c wird in Kürze mit der Verlegung des Estrichs begonnen.

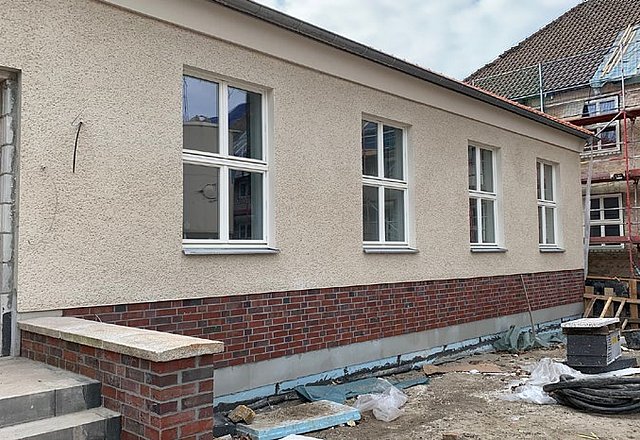

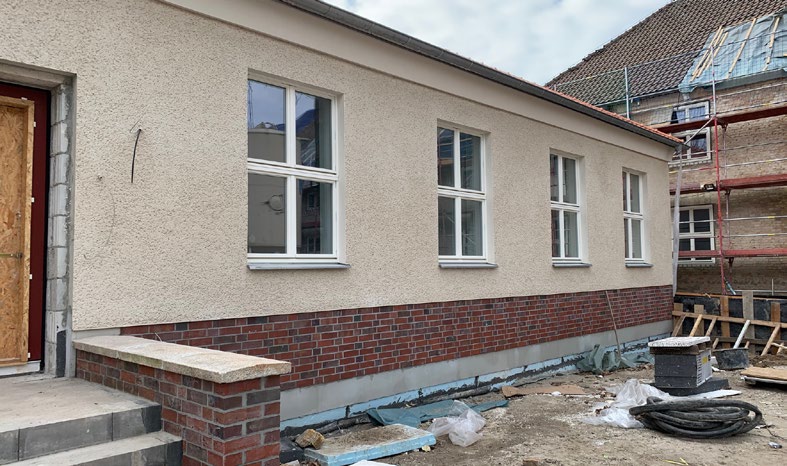

Die Herstellung der Außendämmung am Gebäude c wurde fertig gestellt.
