Nachdem unser Erfolgsobjekt Leben im Barockviertel in Dresden mittlerweile vollständig verkauft ist, freuen wir uns, Ihnen nun in regelmäßigen Abständen von den Bauarbeiten zu berichten.

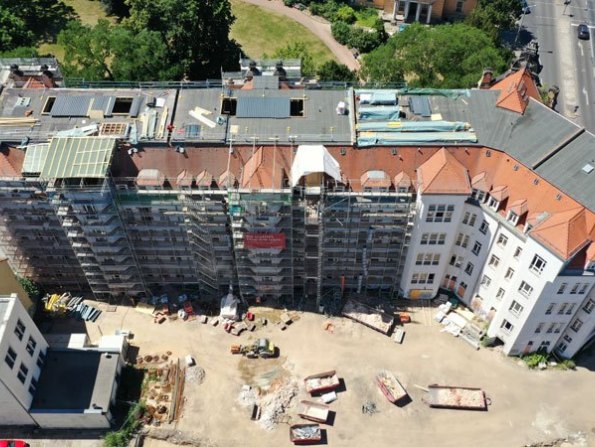

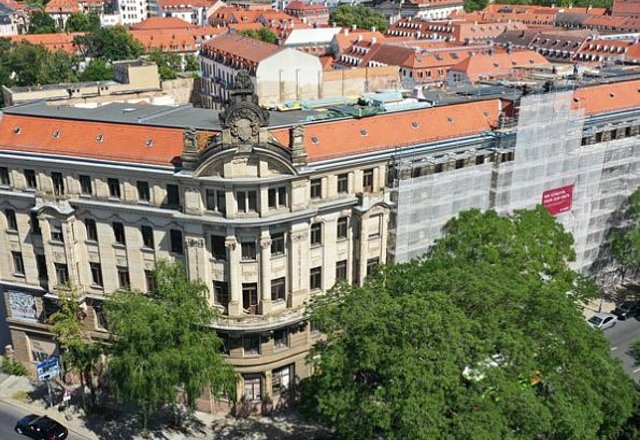

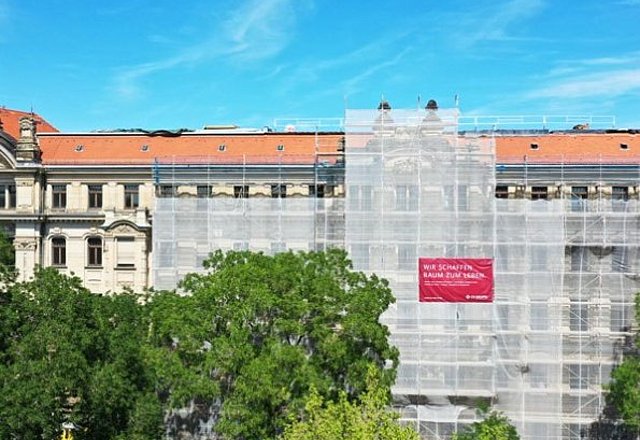

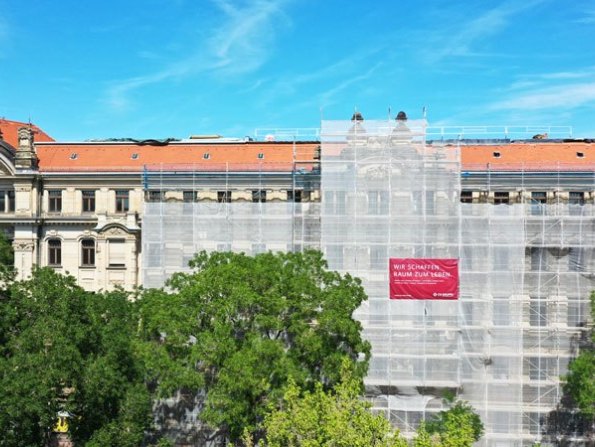

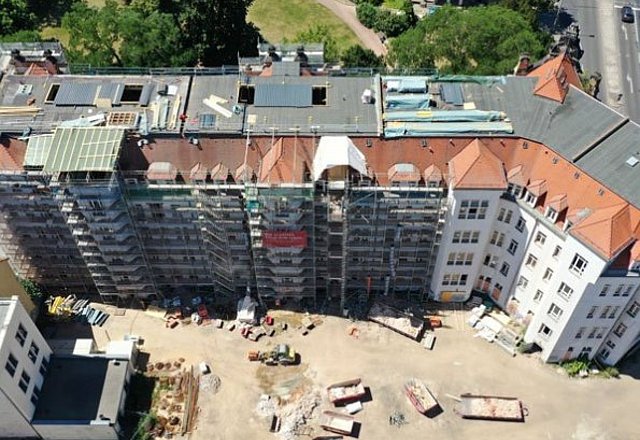

Die Bauarbeiten schreiten vom Gebäudeeingang D bis A fort.

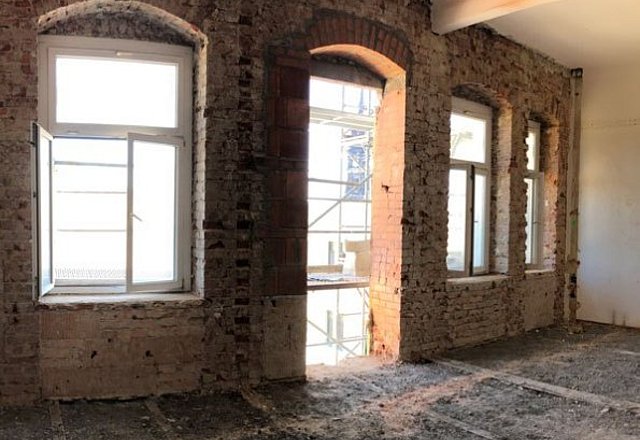

Die Rohbauarbeiten im Gebäudeteil D haben seit dem Baubeginn große Fortschritte gemacht.

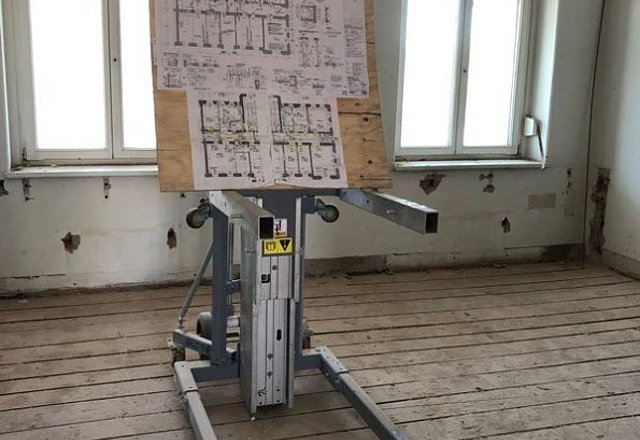

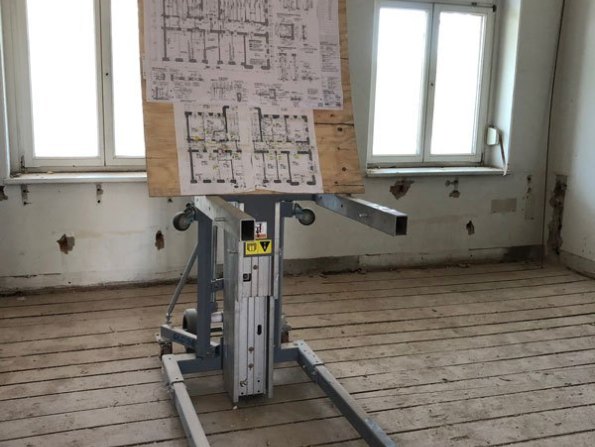

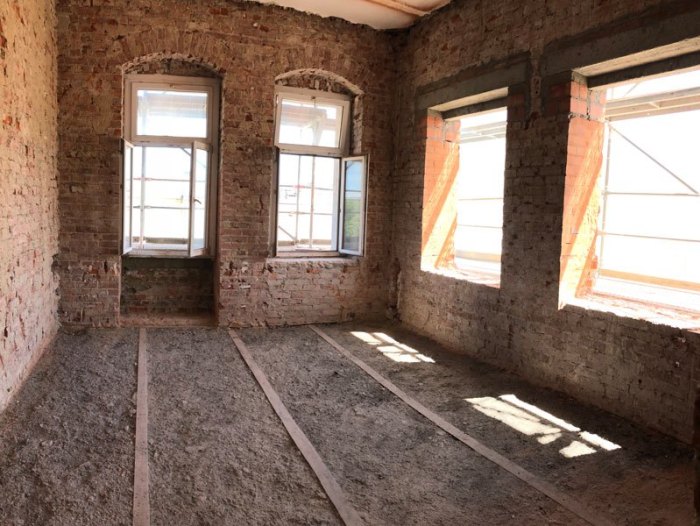

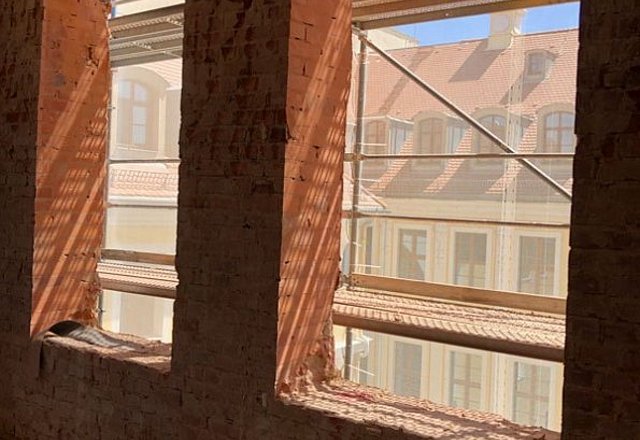

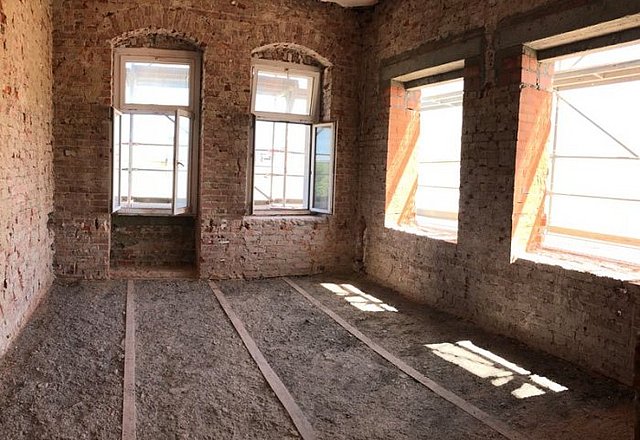

Die Bestands- und Fensteröffnungen wurden nach den Architektenplänen angepasst. Der Aufzugsschacht ist zu 95% fertiggestellt.

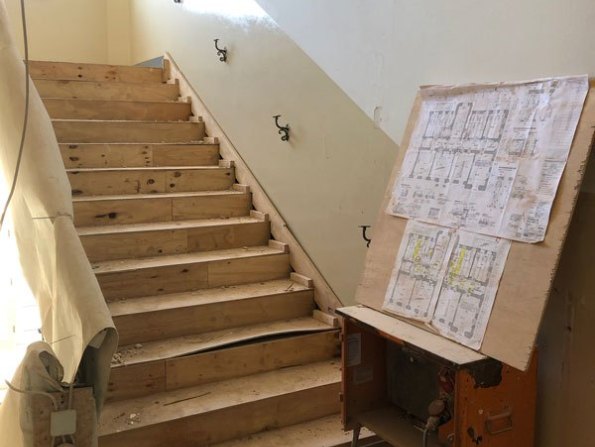

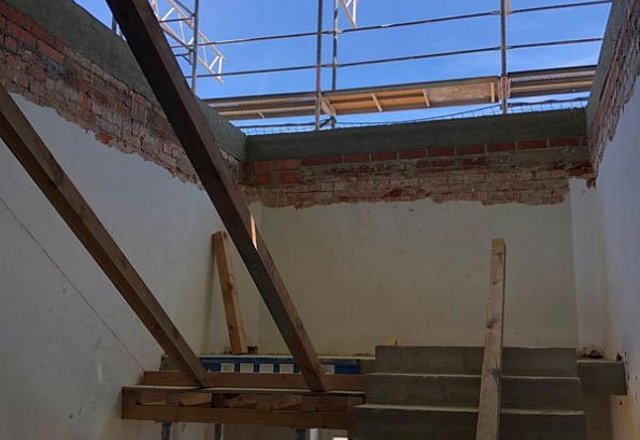

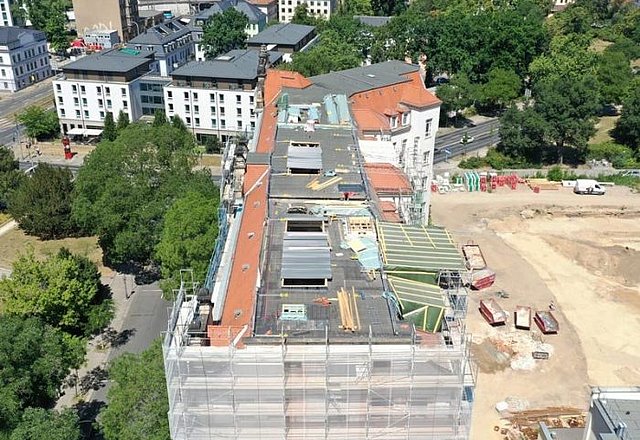

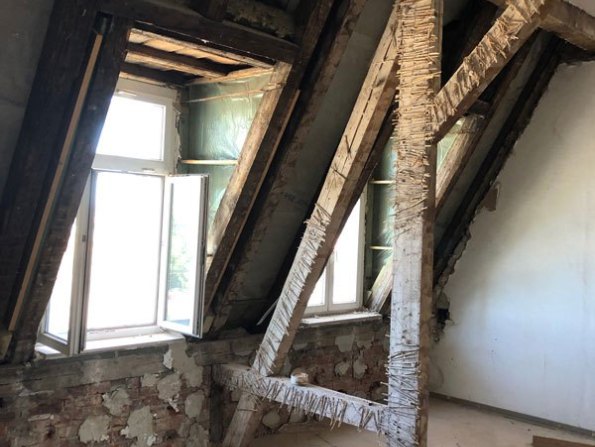

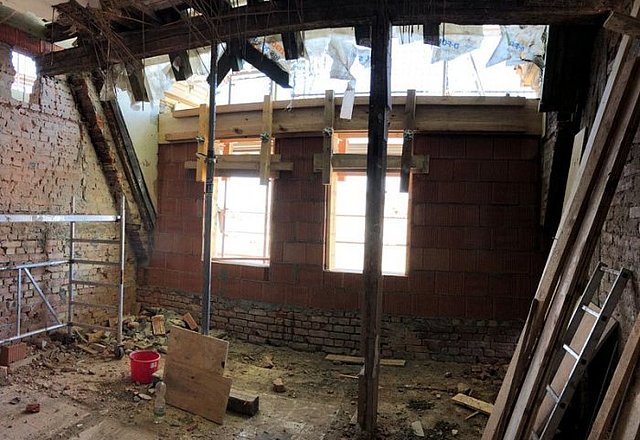

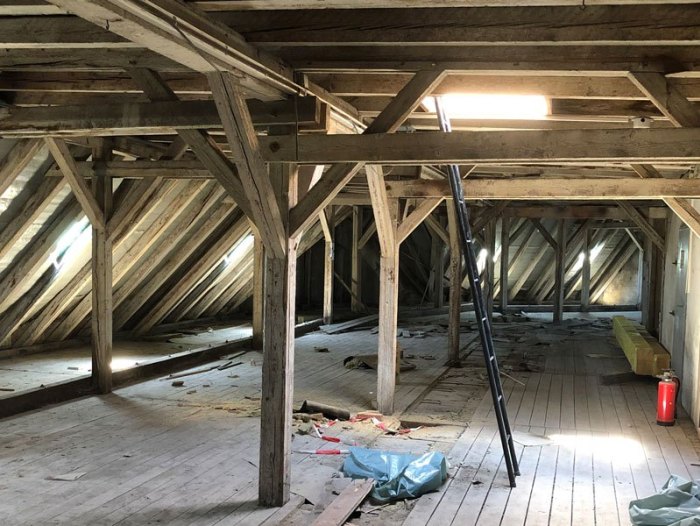

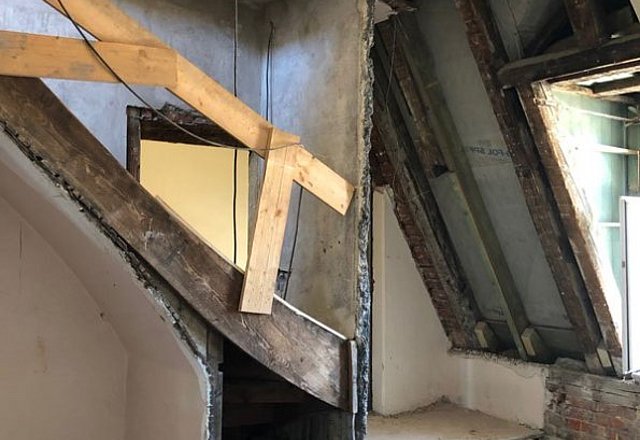

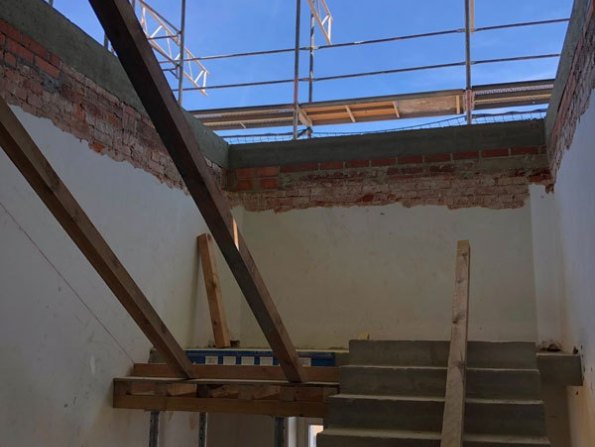

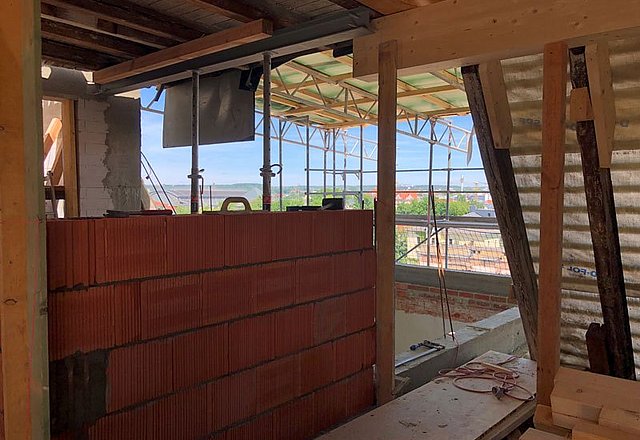

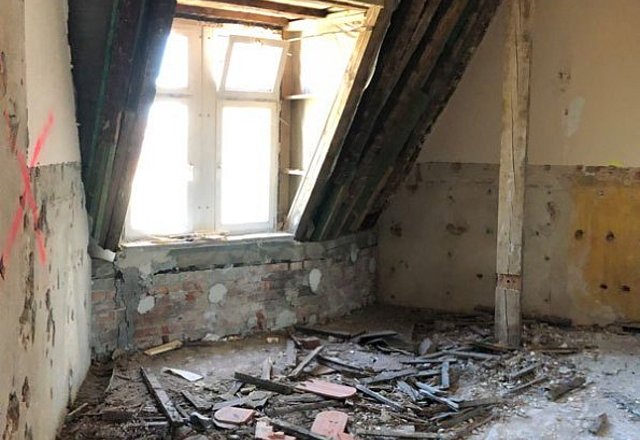

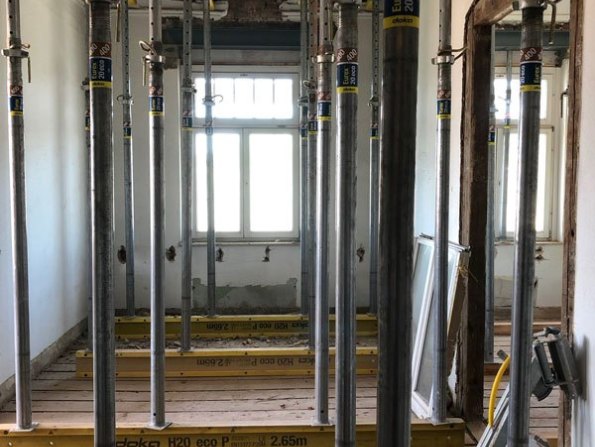

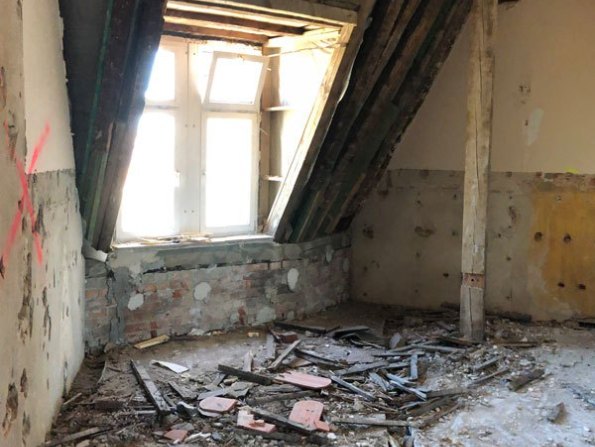

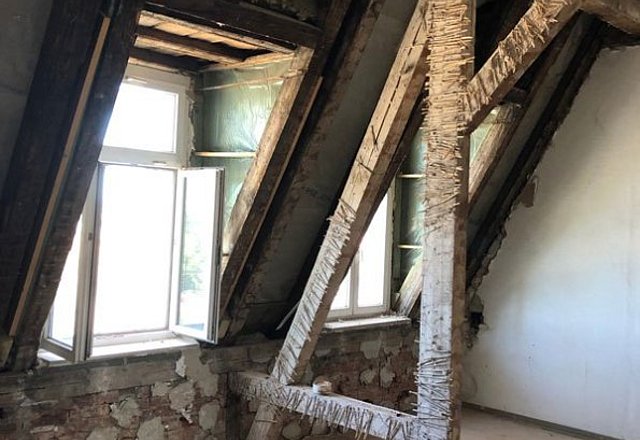

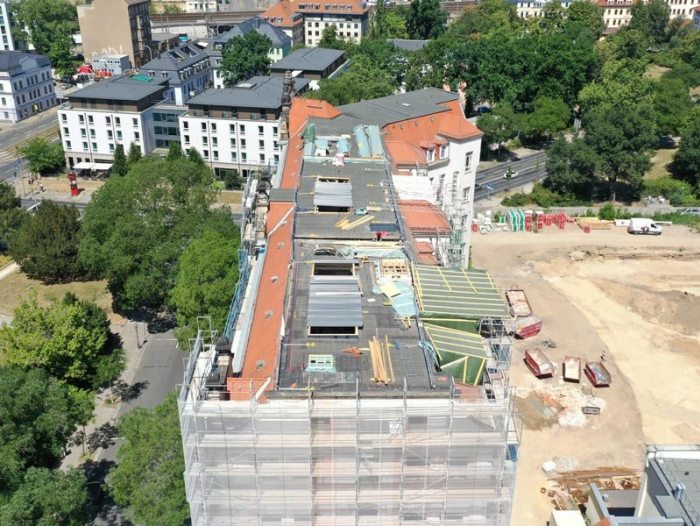

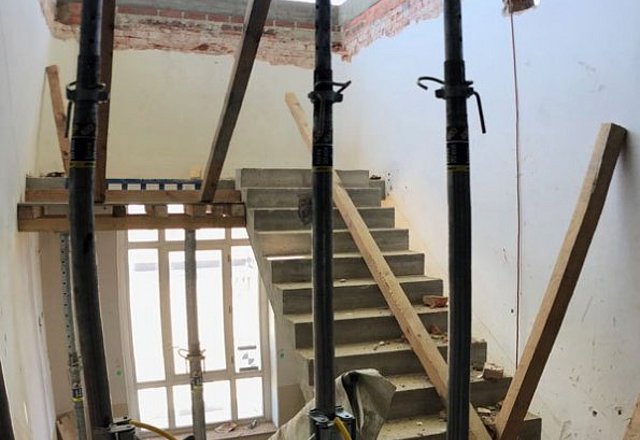

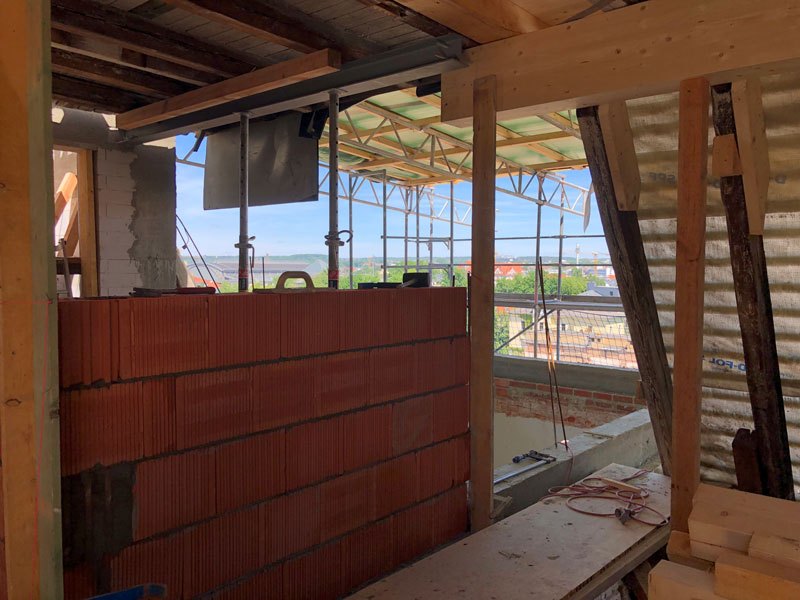

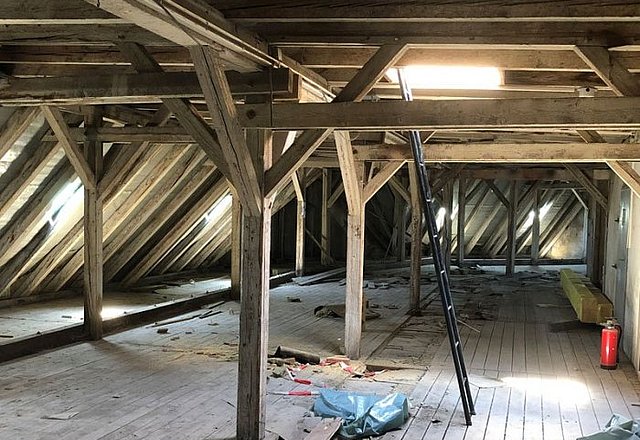

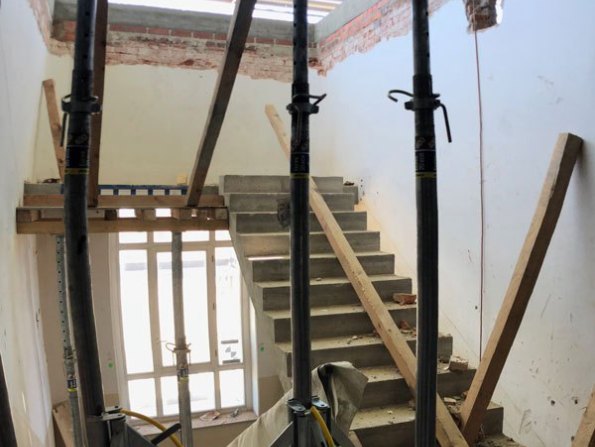

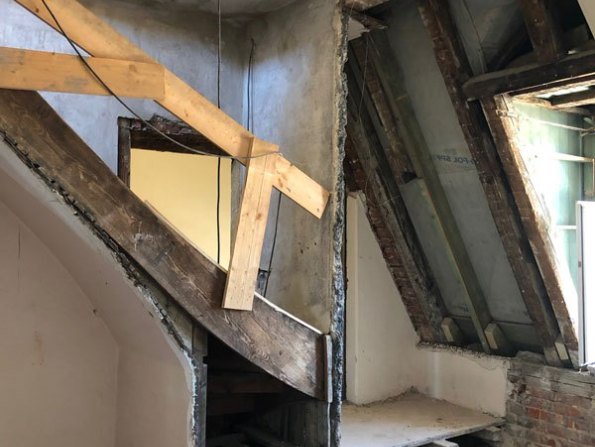

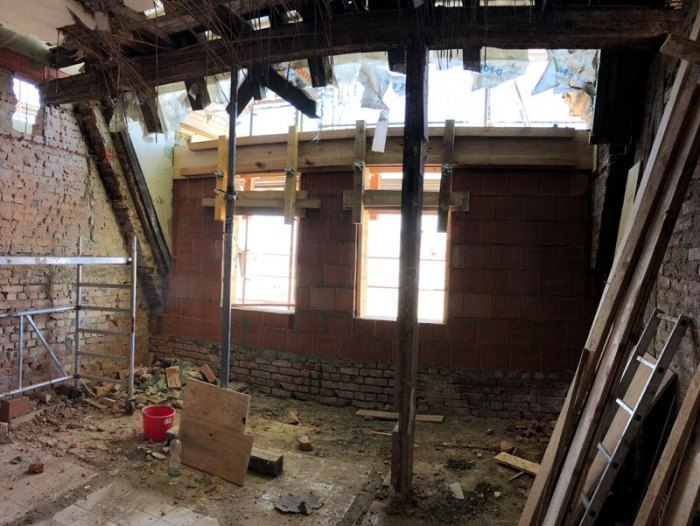

Aktuell werden die Tragkonstruktionen im 4. Obergeschoss für das Dachgeschoss betoniert. Anschließend werden die Gauben und die Lichtöffnungen hergestellt. Des Weiteren ist das Treppenhaus in seinem Rohbauzustand errichtet.

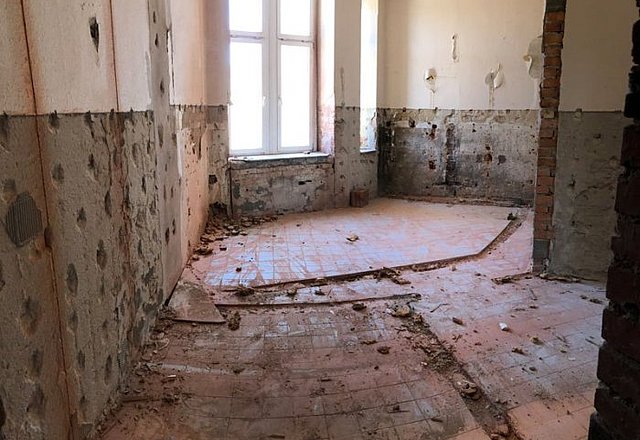

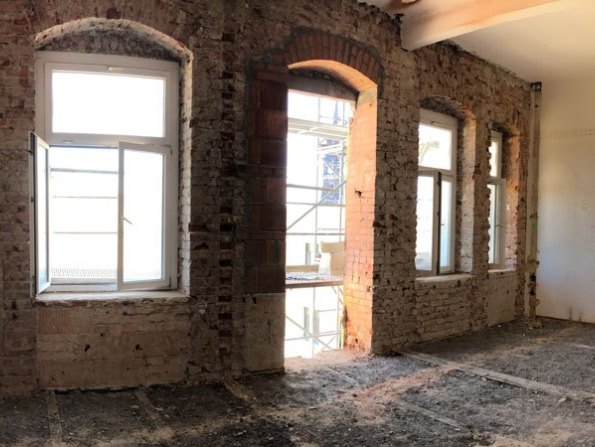

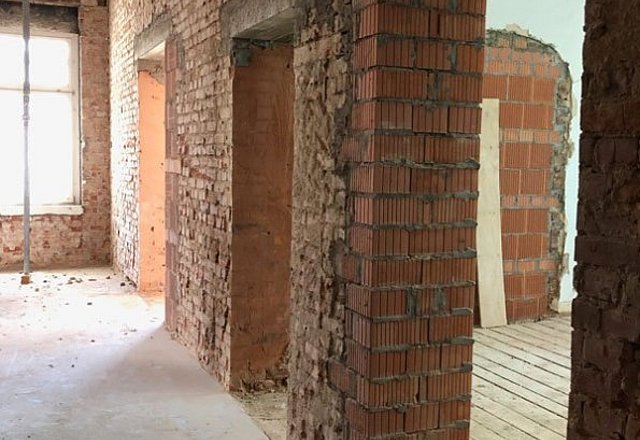

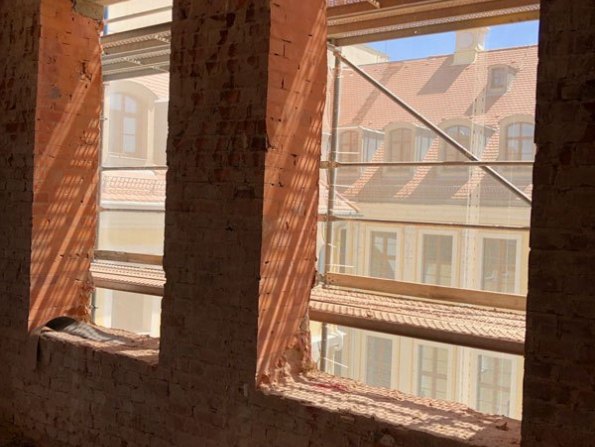

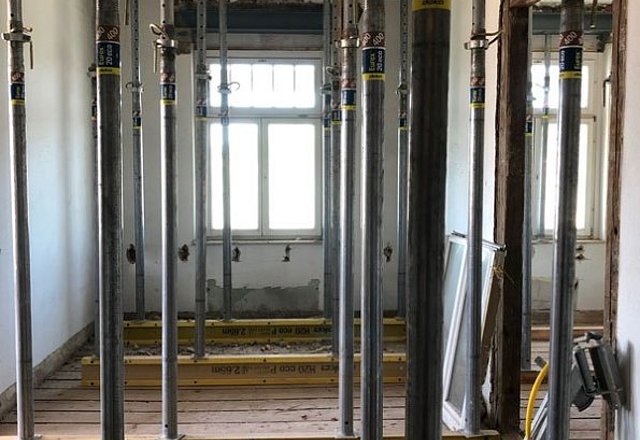

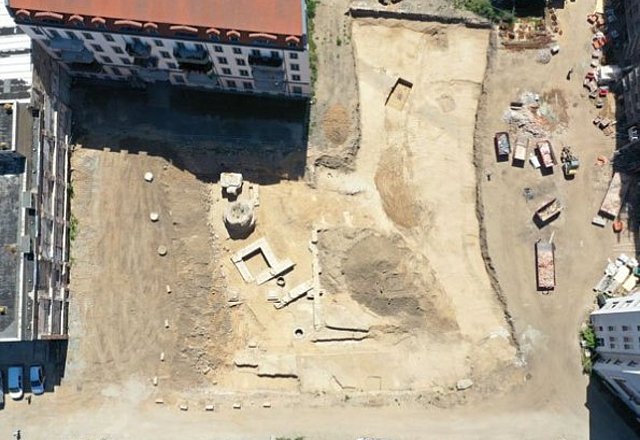

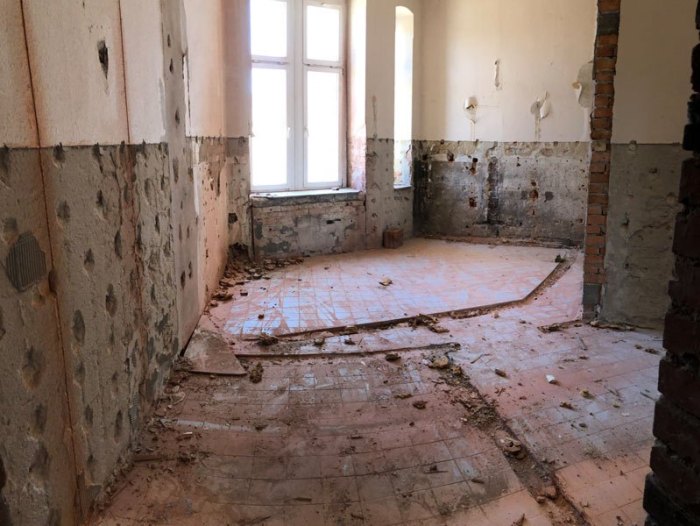

Die Rohbauarbeiten im Keller vom Gebäudeteil C sind abgeschlossen. In diesem Gebäudeteil werden folgend die Fenster- und Türöffnungen gesägt. Die Errichtung des Aufzugschachtes ist zu 30% ausgeführt.
Im Gebäudeteil B wird der Bestandsschacht des Aufzuges erhalten. Somit nehmen die Rohbauarbeiten im Vergleich zu den anderen Gebäudeteilen weniger Zeit in Anspruch.
Die Arbeiten im Gebäudeteil A beginnen in Kürze. Wir verfolgen das Ziel einer gesamten Rohbaufertigstellung im Dezember 2019.
Die Rohinstallation für Heizung, Lüftung und Sanitär sowie Elektro starten demnächst im Keller vom Gebäudeteil D.
Auch die Stahlbauer stehen bereit, um mit den Arbeiten für die Balkone anzufangen.
