Wir informieren Sie heute über den aktuellen Bautenstand der ersten drei Bauabschnitte in unserem idyllisch gelegen Denkmalobjekt Park Living in Berlin.

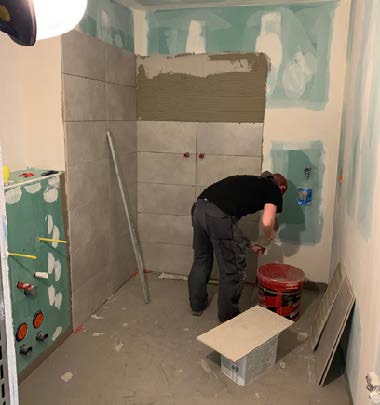

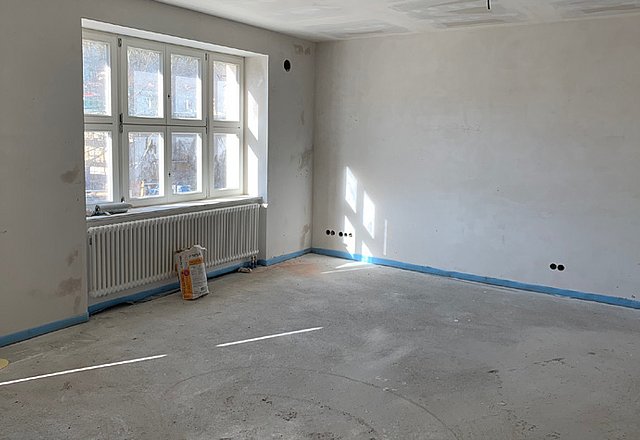

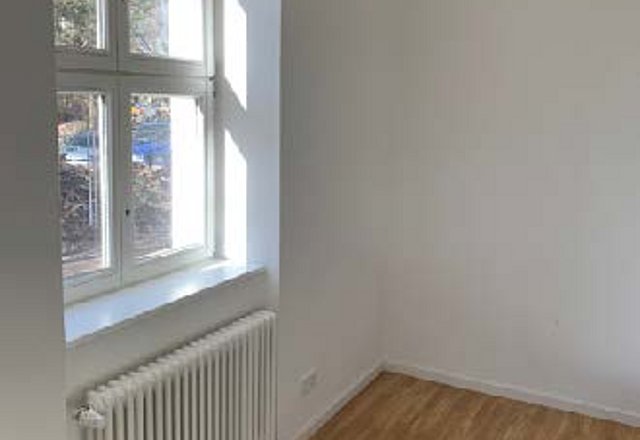

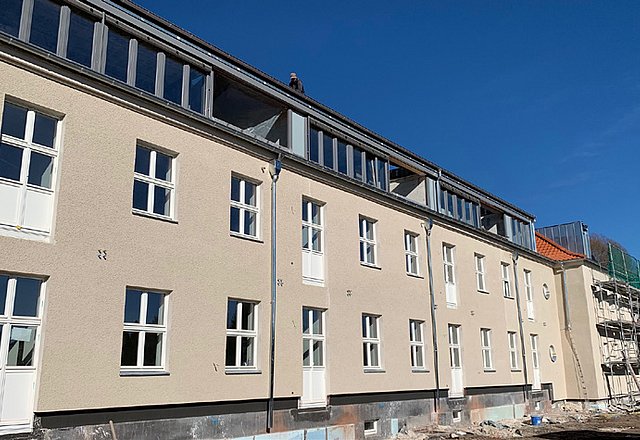

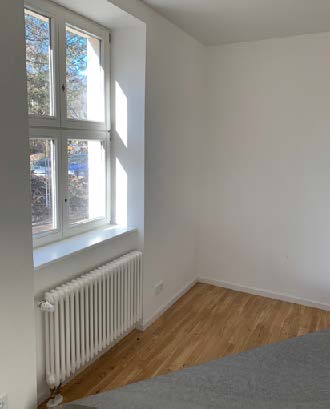

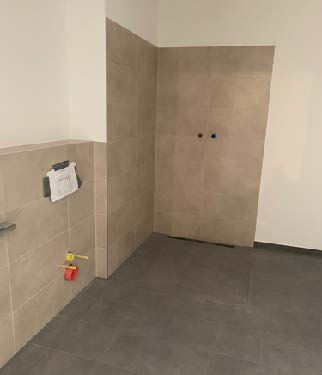

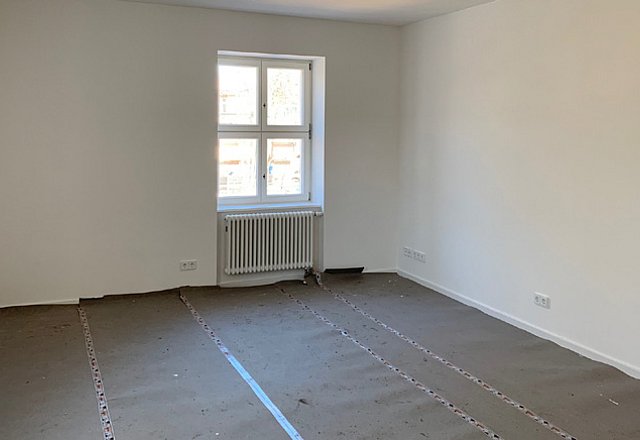

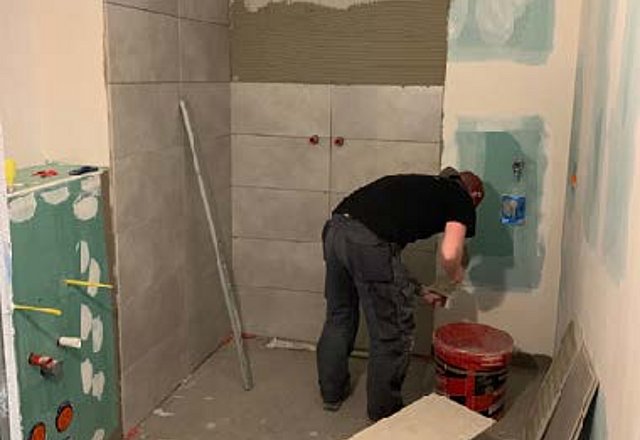

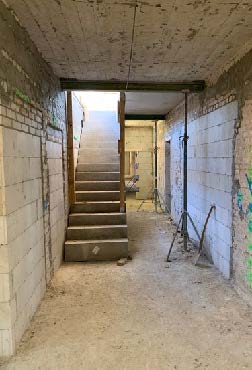

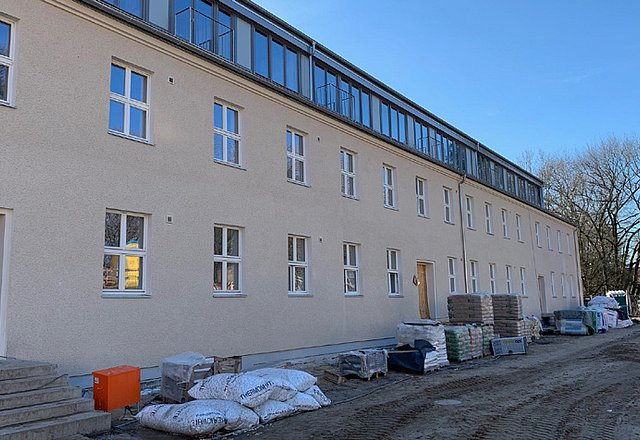

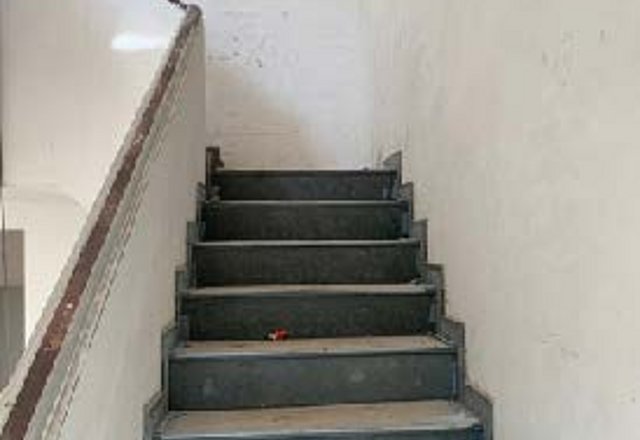

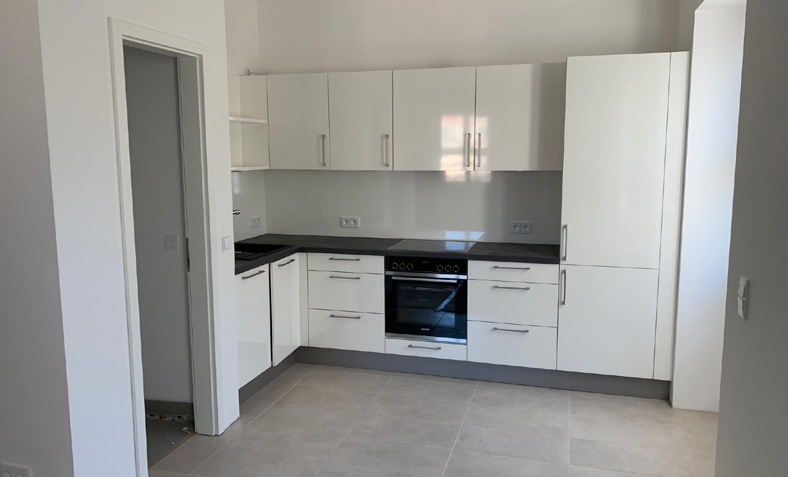

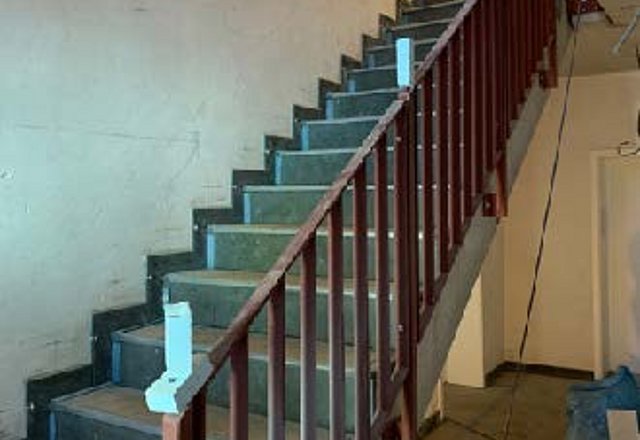

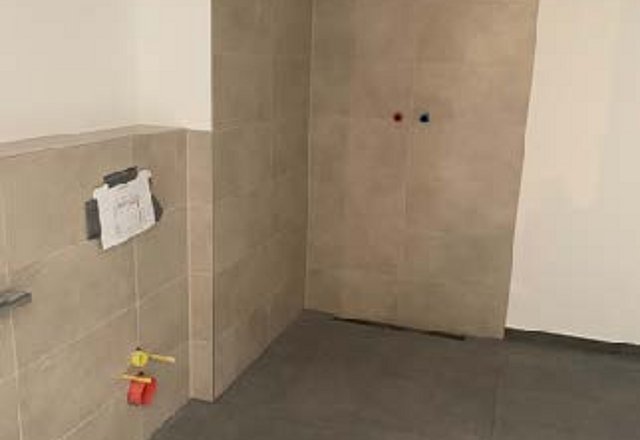

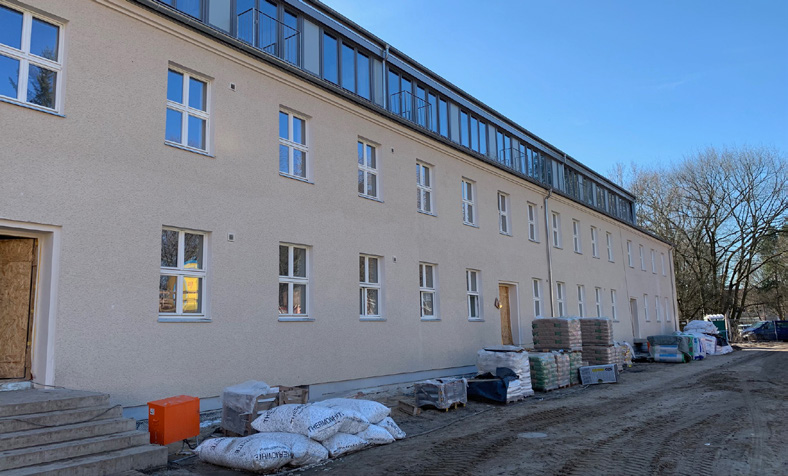

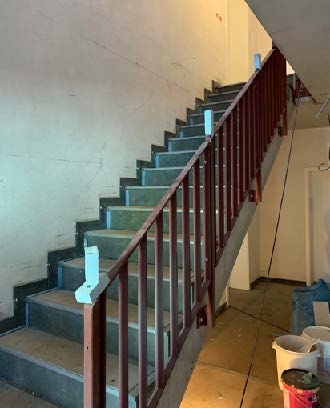

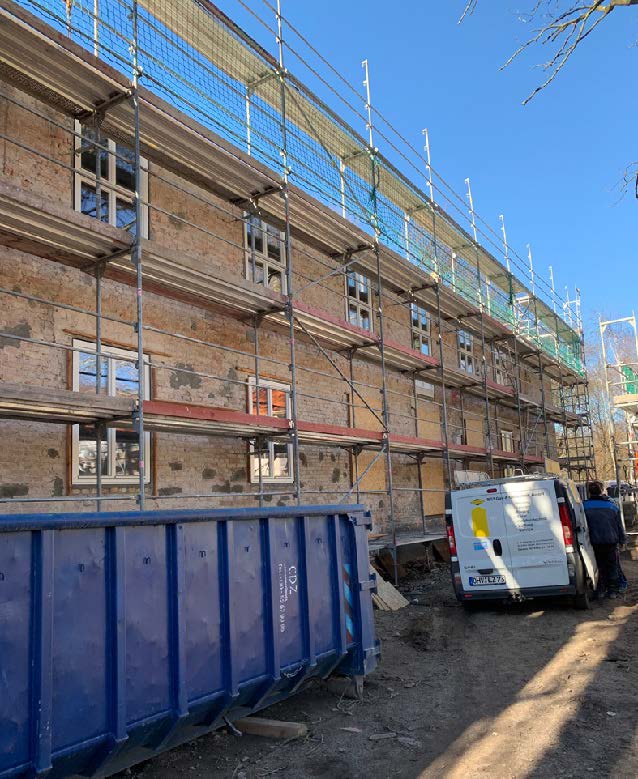

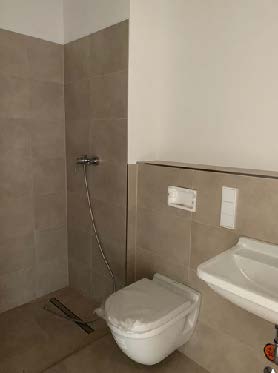

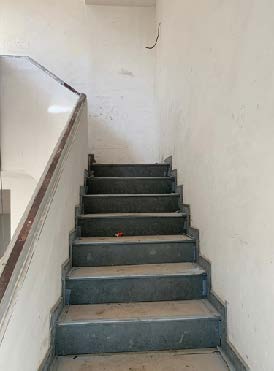

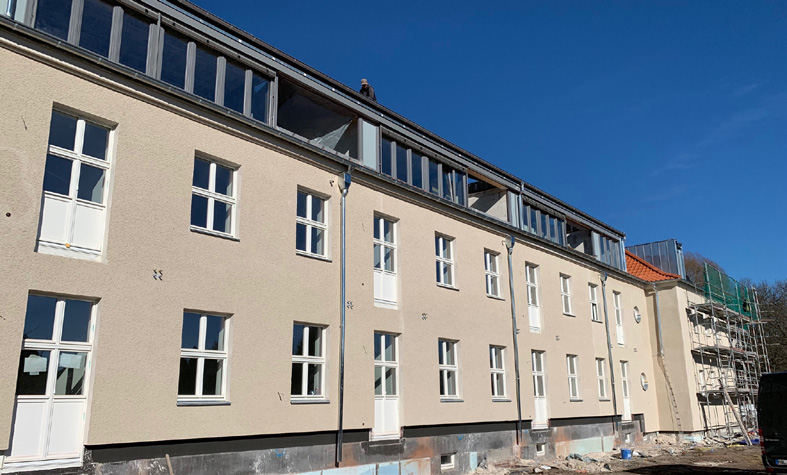

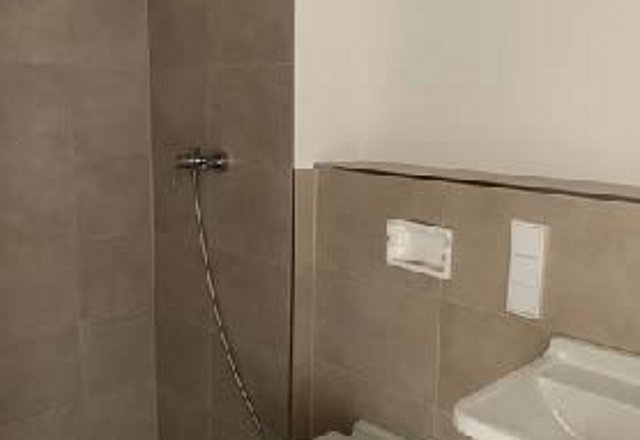

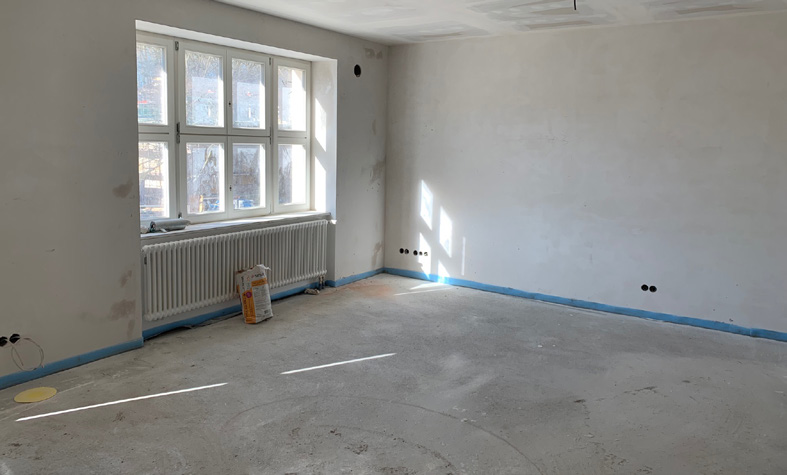

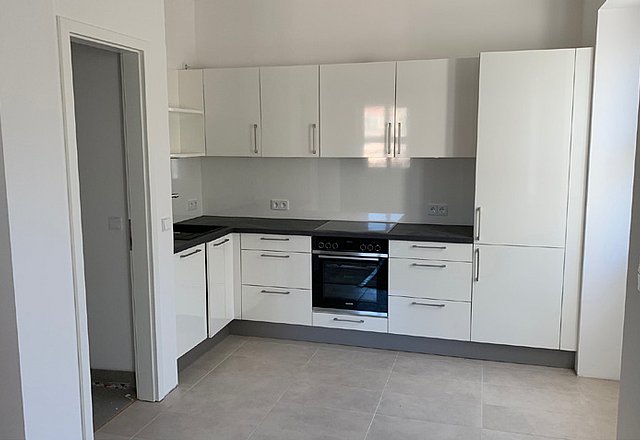

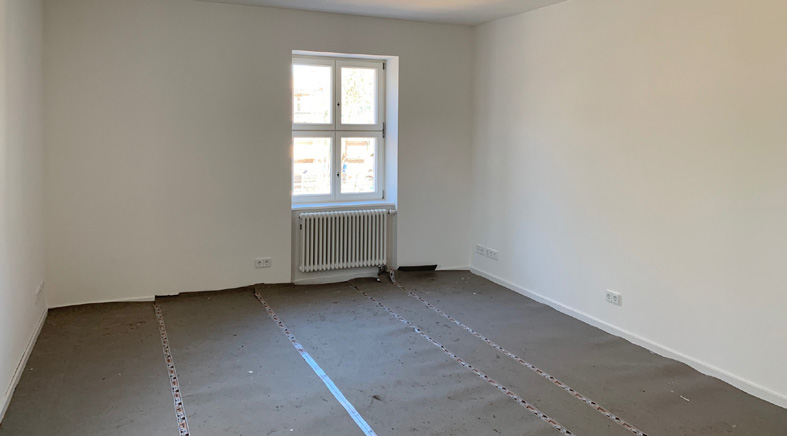

In Haus 5 (Skyport Suites) steht die Fertigstellung der Wohnungen unmittelbar bevor. Auf den Bildern sehen Sie, dass die Herstellung des Oberputzes abgeschlossen ist. Derzeit erfolgt die Anbringung der Balkone. Die Estricharbeiten im Erd- und Obergeschoss sind abgeschlossen. In den Aufgängen 3, 4 und 5 sind die Maler- Fliesen und Parkettarbeiten in den Wohnungen des Erd- und Obergeschosses fertig gestellt und es erfolgt die Endmontage der Badkeramik in diesen Aufgängen. In den Aufgängen 1 und 2 erfolgen die Fliesen- und Malerarbeiten in den Erd- und Obergeschossen und es wird in Kürze mit den Parkettarbeiten begonnen. In den Dachgeschosswohnungen sind die Estricharbeiten zu 80 % abgeschlossen und es erfolgen die Trockenbau- und Installationsarbeiten. In den Treppenhäusern 2-5 sind die Belegsarbeiten in den Treppenhäusern abgeschlossen und es finden die Belagsarbeiten in Treppenhaus 1 statt. Im Außenbereich sind die Verlegungen der Schmutzwasserleitungen und Regenentwässerungsleitungen inkl. Schächte auf dem Innenhof zur Entwässerung der Dach- und Parkplatzflächen abgeschlossen. Aktuell beginnen die Arbeiten zur Herstellung der Zuwegungen zu den Treppenaufgängen.

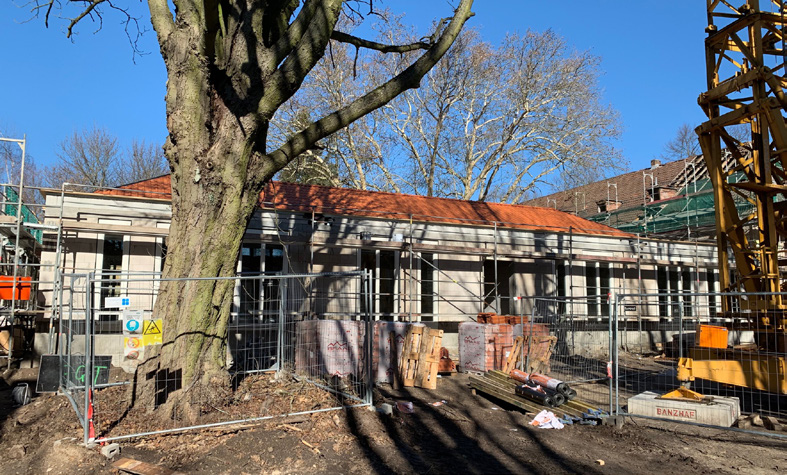

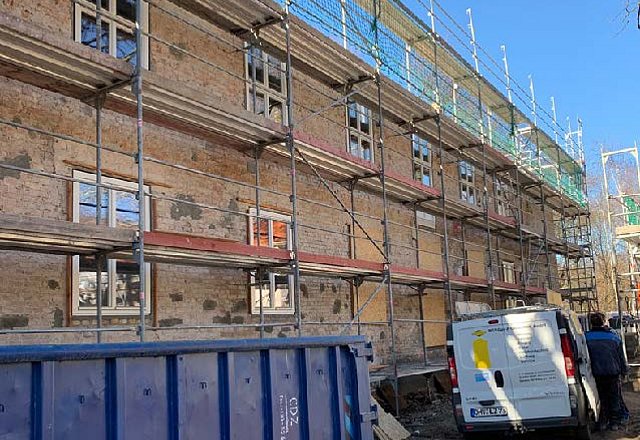

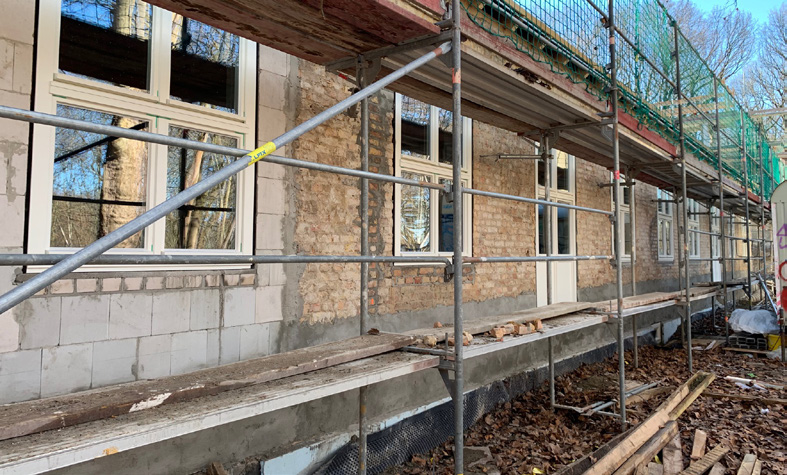

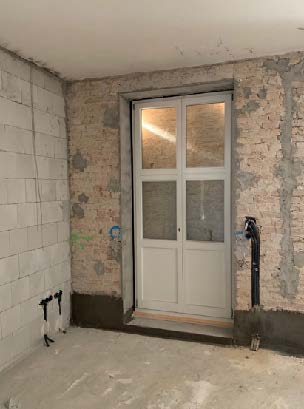

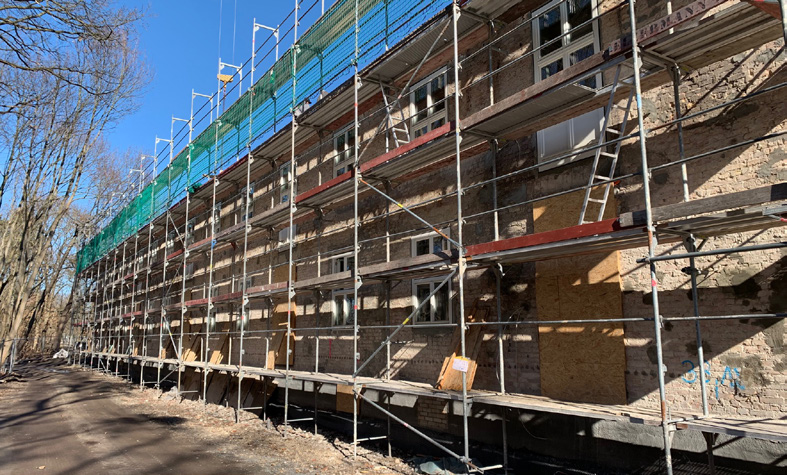

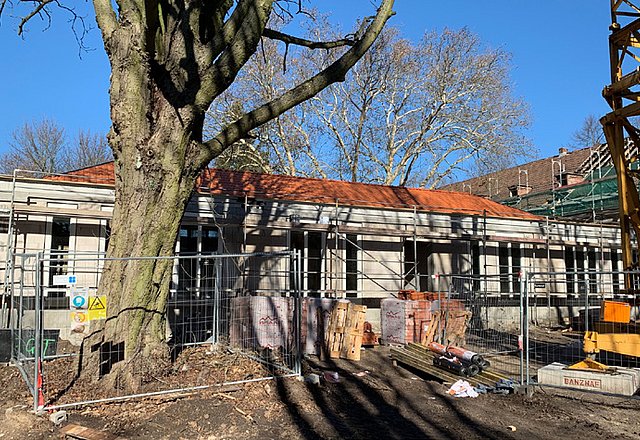

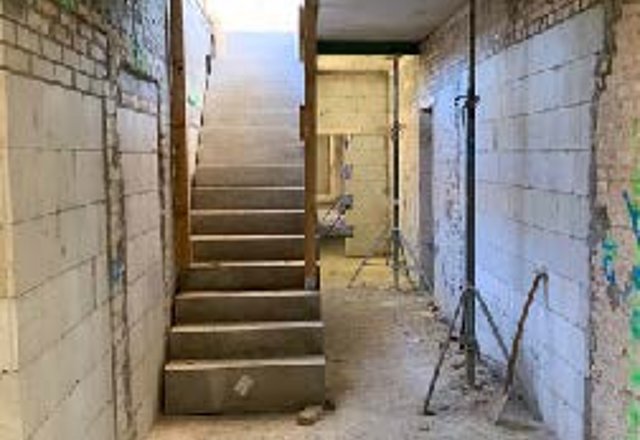

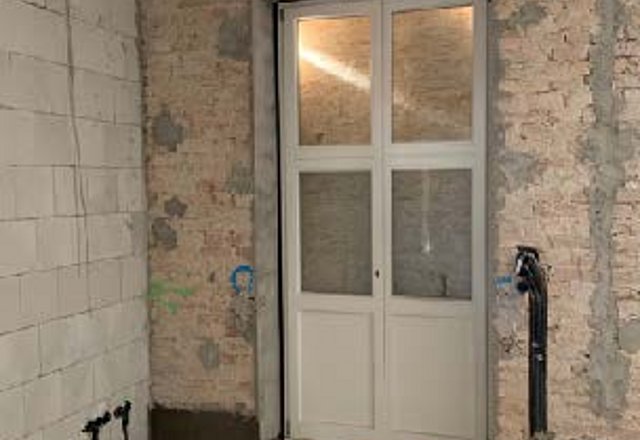

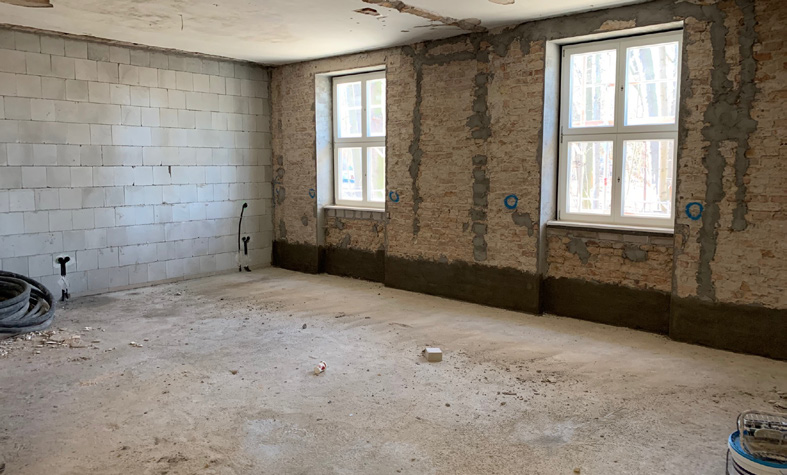

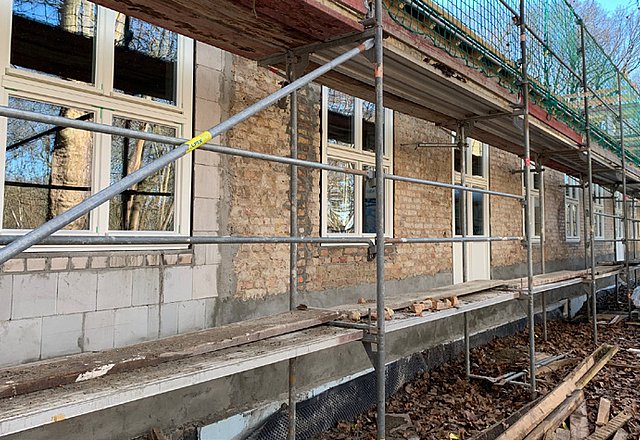

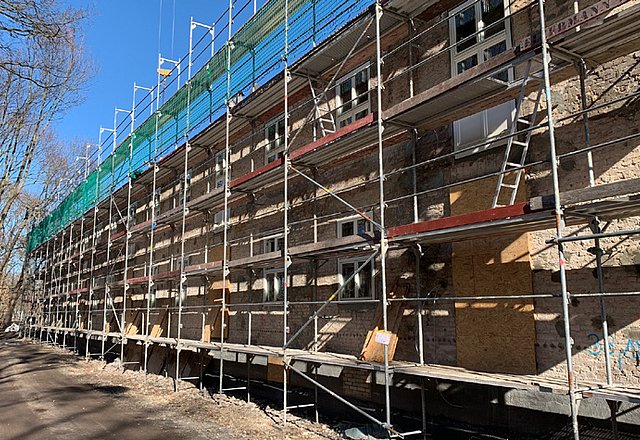

Die Rohbauarbeiten im Haus 8a und 8b sind abgeschlossen. Im Haus 8c sind die Rohbauarbeiten zu 80 % abgeschlossen. Derzeit erfolgen die Arbeiten am Dachstuhl im Haus 8a. Im Haus 8b sind die Arbeiten am Dachstuhl sowie die Dacheindeckung abgeschlossen. Im Haus 8c beginnen die Arbeiten am Dachstuhl in zwei Wochen. Die Arbeiten an der Rohinstallation Elektro sind im vollen Gange. Die Innenputzarbeiten im Kellergeschoss sind abgeschlossen. Derzeit beginnen die Putzarbeiten im Erdgeschoss. Die Fenster im Keller-, Erd- und 1. Obergeschoss sind eingebaut. Weiterhin beginnen in Kürze die Arbeiten zur Herstellung der Außendämmung.

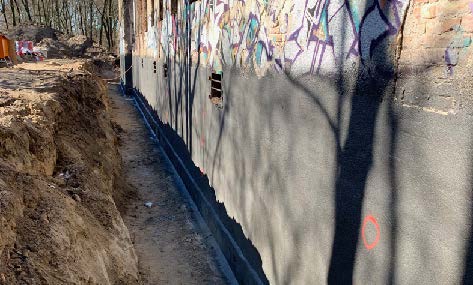

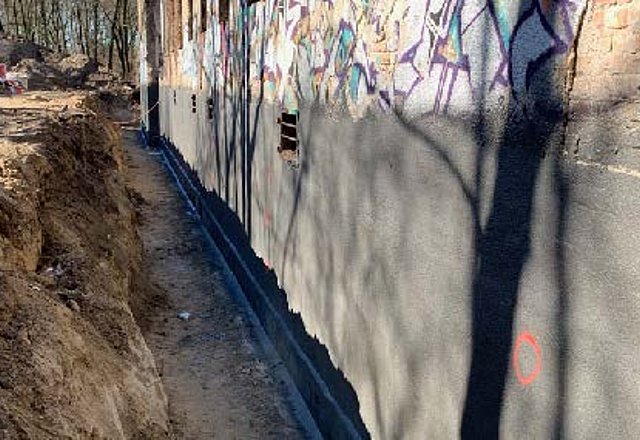

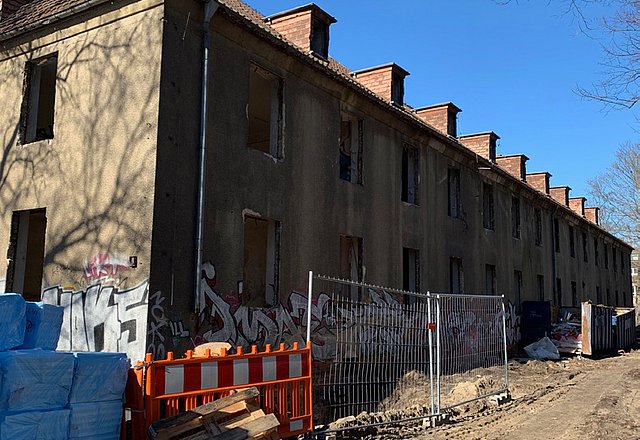

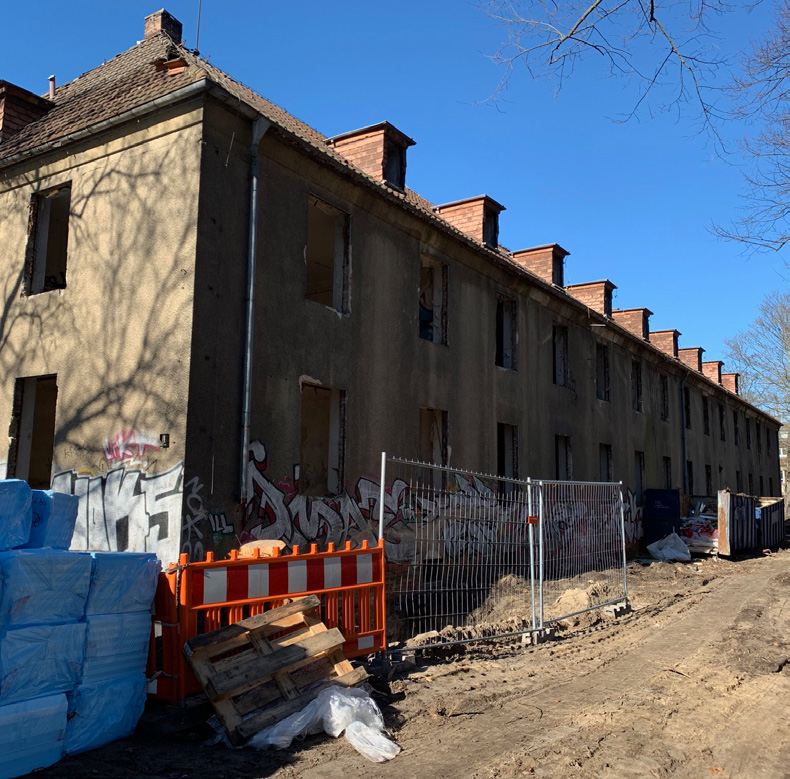

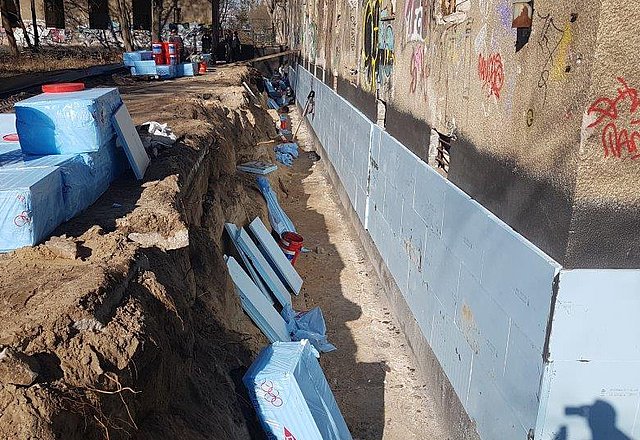

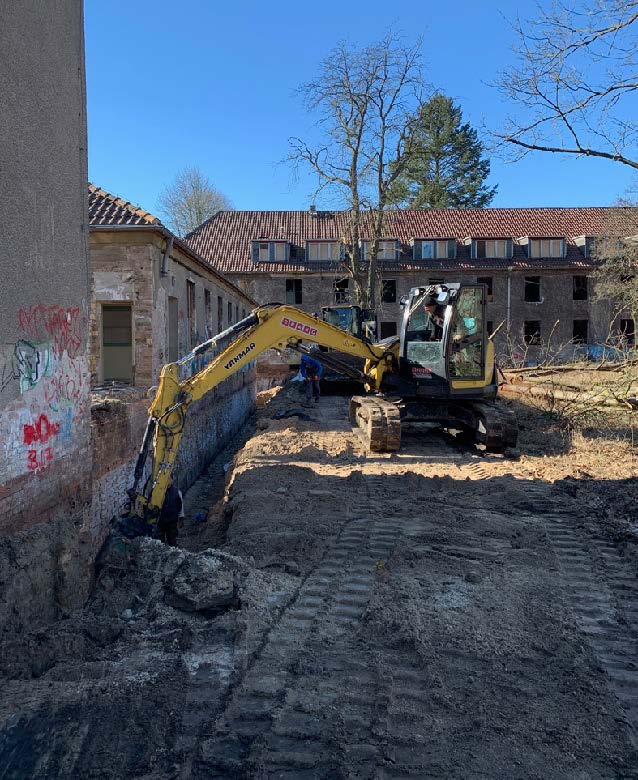

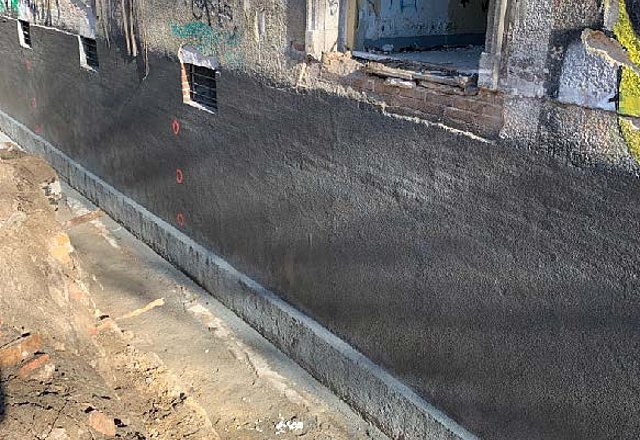

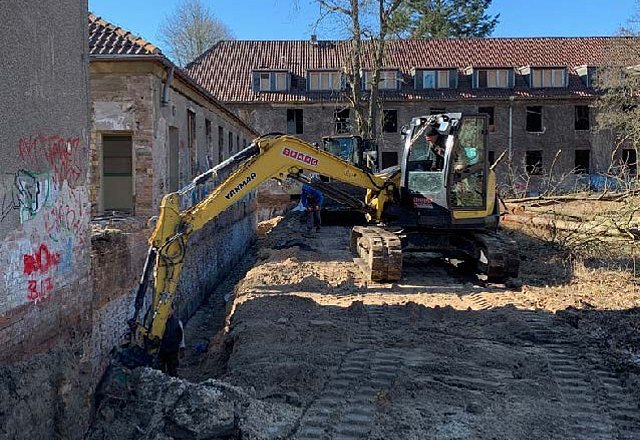

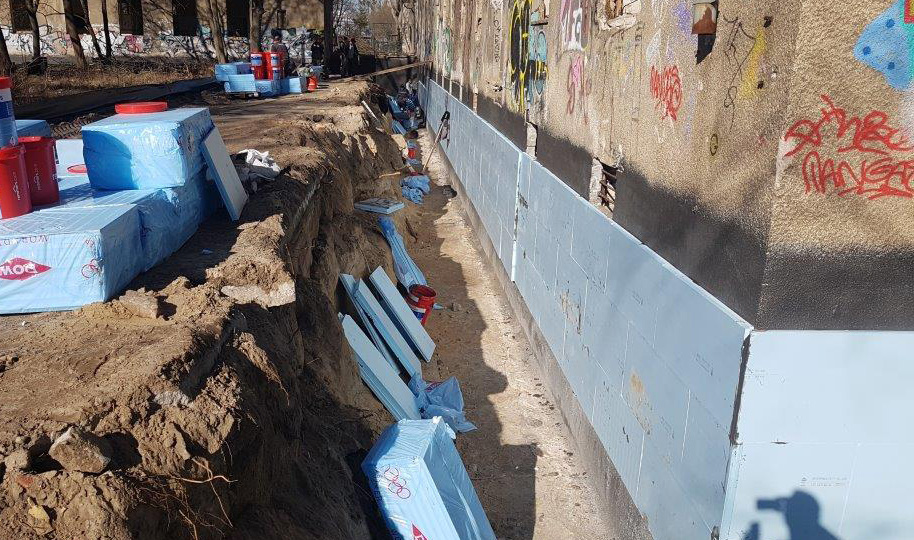

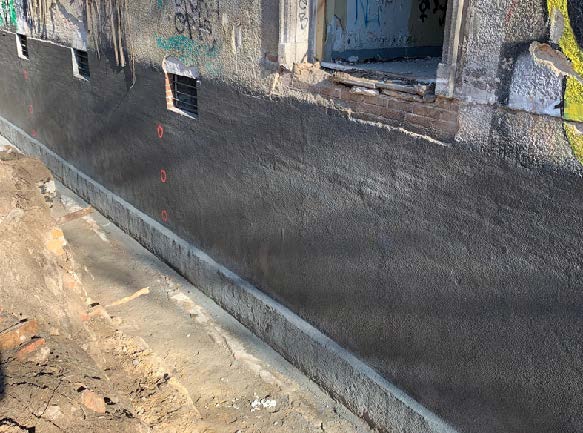

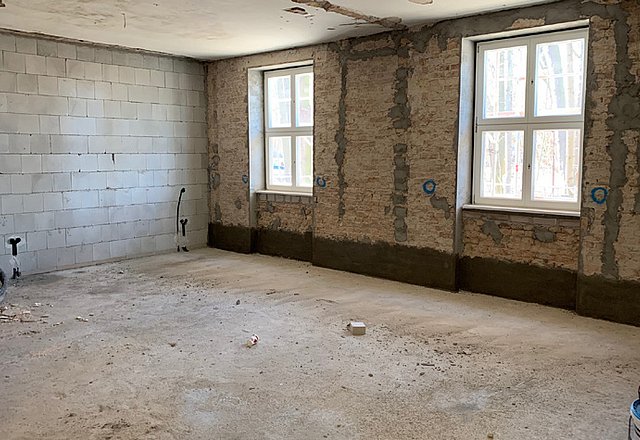

Auch im 3. Bauabschnitt, Haus 10 (Park Avenue Suites) wurde mit den Bauarbeiten begonnen. Die Beräumung des Grundstücks inkl. Einrichtung der Baustelle ist erfolgt. Die Freilegung der Kelleraußenwände ist zu 80 % abgeschlossen. Aktuell erfolgt der Rückbau des alten Vorwandmauerwerkes an der Außenwand im Kellerbereich zur Vorbereitung der Vertikalabdichtung an der Nord/Ost-Fassade. An der Süd/West-Fassade ist die Vertikalabdichtung fertig gestellt und es erfolgt die Anbringung der Außendämmung im erdberührten Bereich. Das Gebäude wurde komplett von Müll und Schutt beräumt. Im Moment erfolgt der Abriss von alten Trockenbauwänden, sowie die Entfernung der alten beschädigten Oberflächen wie beschädigter Putz und alter Fliesen. Weiterhin erfolgt der Rückbau der alten Haustechnikinstallation.
Gerne werden wir Sie in Kürze über den weiteren Verlauf der Bauarbeiten informieren.
